光伏产业网

太阳能光伏行业
领先的资讯
当前位置: 光伏产业网 » 资讯 » 光伏要闻 » 正文

受136号文影响,国家能源集团放弃800MW光伏基地指标!

核心提示:国家能源集团调减新能源投资

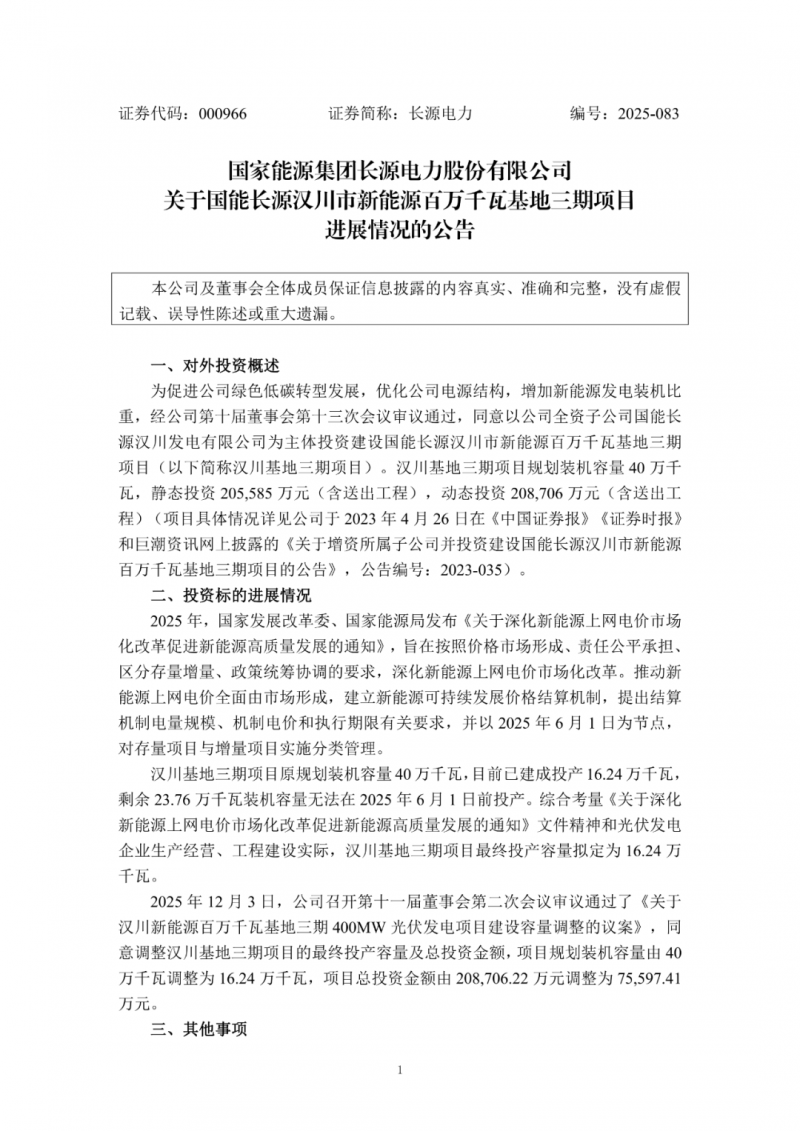

12月5日,国家能源集团长源电力股份有限公司发布《关于国能长源汉川市新能源百万千瓦基地二期项目进展情况的公告》、《关于国能长源汉川市新能源百万千瓦基地三期项目进展情况的公告》、《关于国能长源荆门市源网荷储百万千瓦新能源基地钟祥子项目进展情况的公告》。

公告显示,国家能源集团计划调整湖北汉川、荆门两地新能源基地的投资规模,合计放弃规模共计800MW,总投资金额较原计划减少46.94亿元。

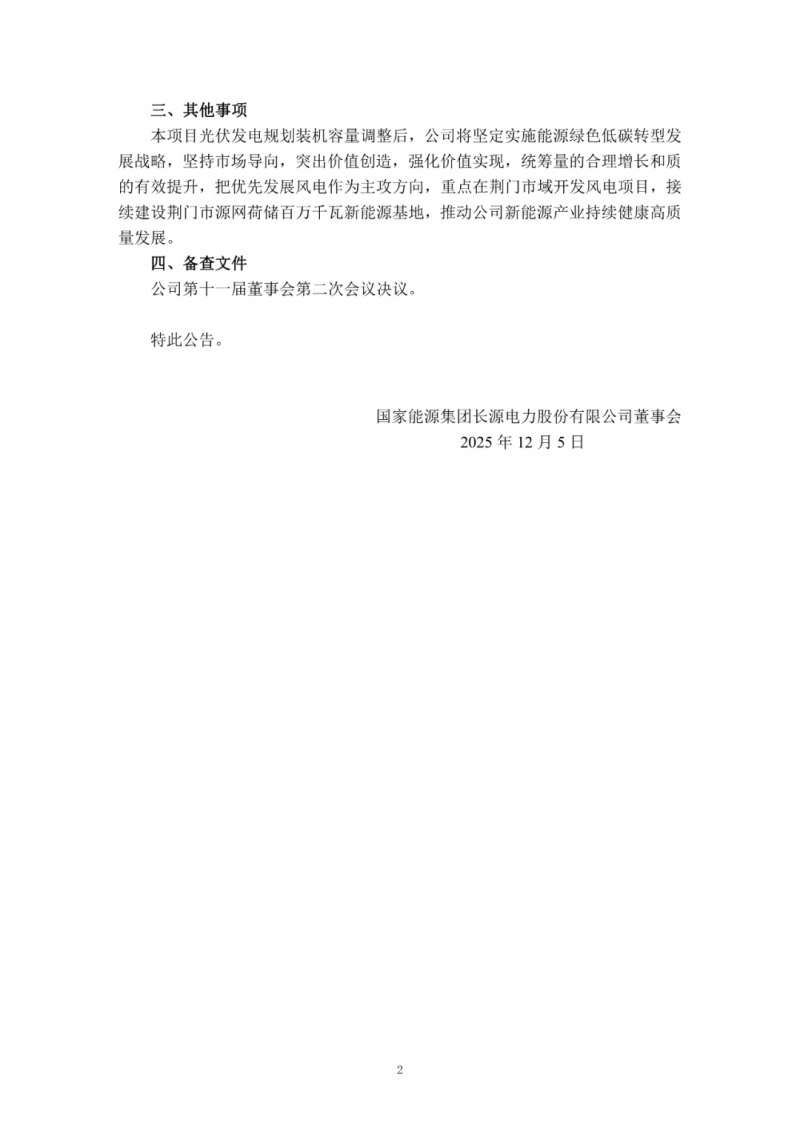

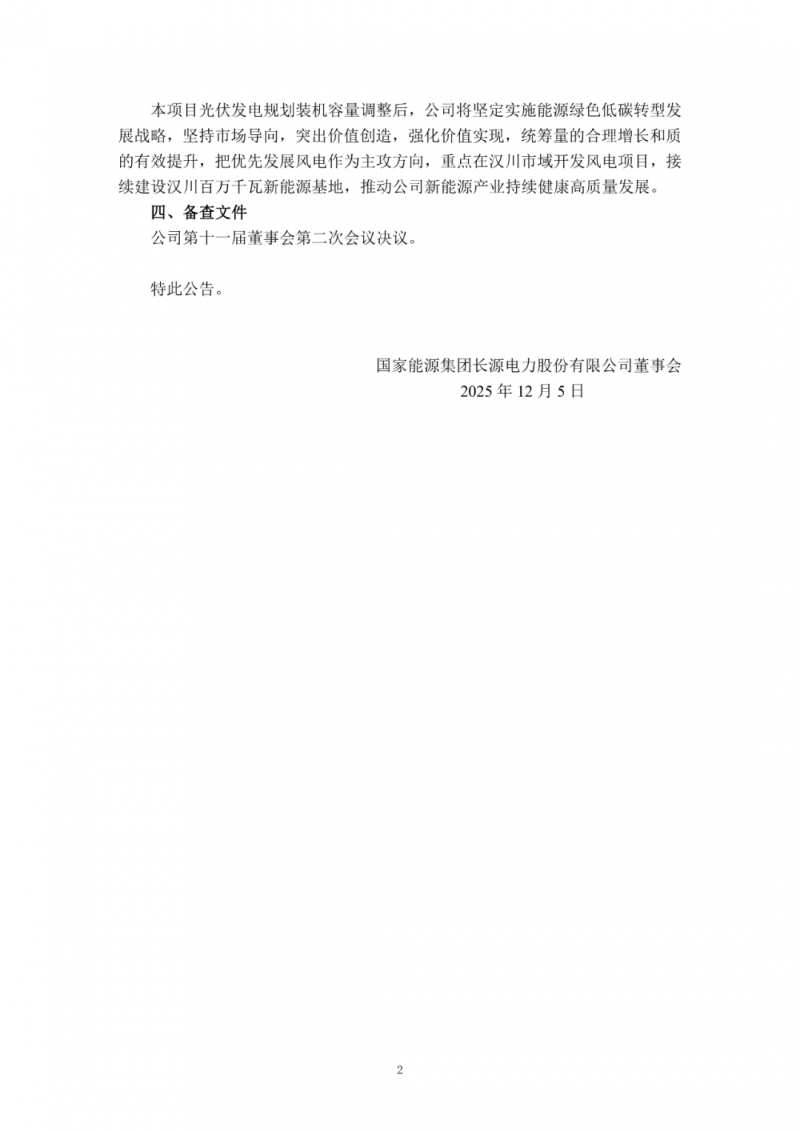

汉川新能源百万千瓦基地二期500MW光伏发电项目,因剩余262.4MW装机容量无法在2025年6月1日前投产,长源电力决定将建设容量由500MW调整为237.6MW,投资金额由30.45亿元调整为13.80亿元。

汉川新能源百万千瓦基地三期400MW光伏发电项目,因剩余237.6MW装机容量无法在2025年6月1日前投产,长源电力决定将建设容量由400MW调整为162.4MW,投资金额由20.87亿元调整为7.56亿元。

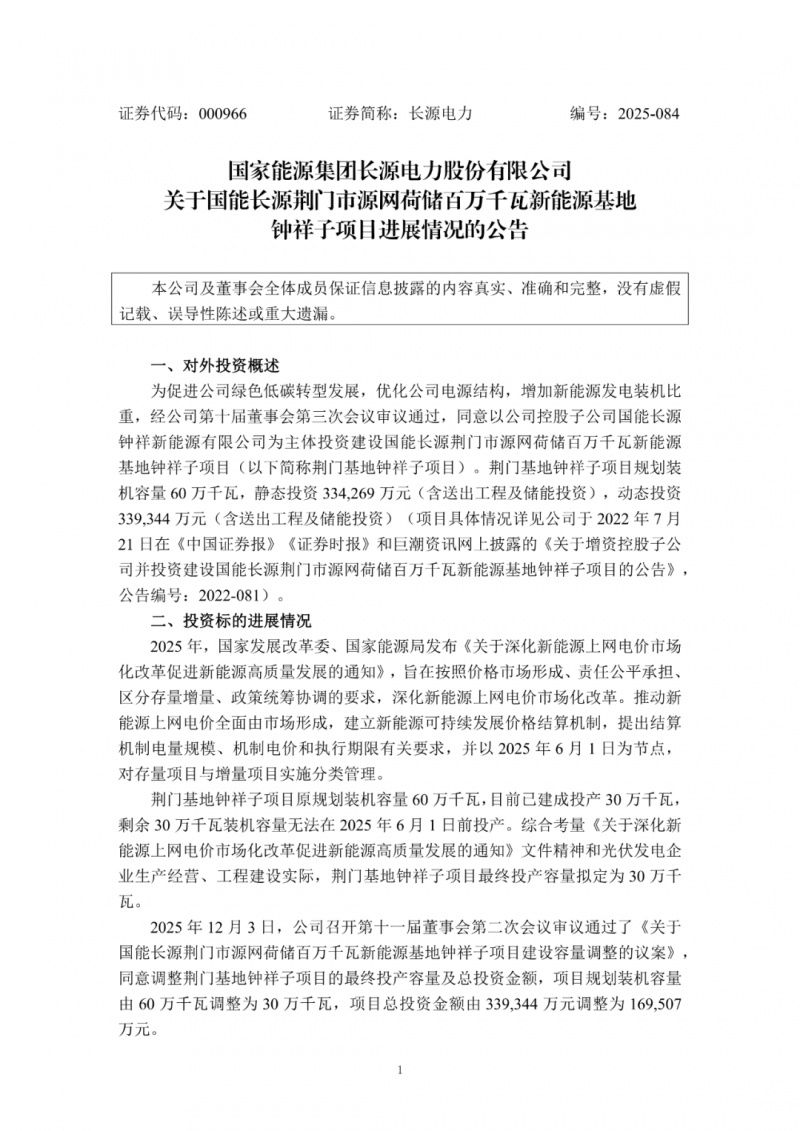

国能长源荆门市源网荷储百万千瓦新能源基地钟祥子项目,因剩余300MW装机容量无法在2025年6月1日前投产,长源电力决定将建设容量由600MW调整为300MW,投资金额由33.93亿元调整为16.95亿元。

指的注意的是,长源电力表示,项目光伏发电规划装机容量调整后,公司将坚定实施能源绿色低碳转型发展战略,坚持市场导向,突出价值创造,强化价值实现,统筹量的合理增长和质的有效提升,把优先发展风电作为主攻方向,重点在荆门市域、汉川市域开发风电项目,接续建设荆门市源网荷储百万千瓦新能源基地、汉川百万千瓦新能源基地。

原文见下:

阅读下一篇文章

热点资讯

推荐图文
