尽管自2025年6月起,江苏省实施工商业分时电价新政及分布式能源政策,对工商业储能项目经济性、技术要求带来新考验,部分企业暂缓投资。同时,由于收益预期的改变,部分在建工商业储能项目不得不暂时叫停,已投运项目或面临毁约风险。
但通过5月备案数据来看,显示出江苏省工商业储能参与方的承压能力和对江苏市场的长期信心。面对新政的冲击,这些工商业储能企业希望有机会能闯出新路子。
毕竟工商业储能发展不能只聚焦于一项价值。事实上,除了峰谷套利模式外,工商业储能还具有需量管理、电力现货交易等多重价值。长期来看,政策将推动工商业储能从“被动电价接受者”转向“主动调解者”,当下还可通过虚拟电厂参与现货市场、辅助服务市场的机制、探索绿电+储能的商业模式,拓宽工商业储能的多元价值收益。

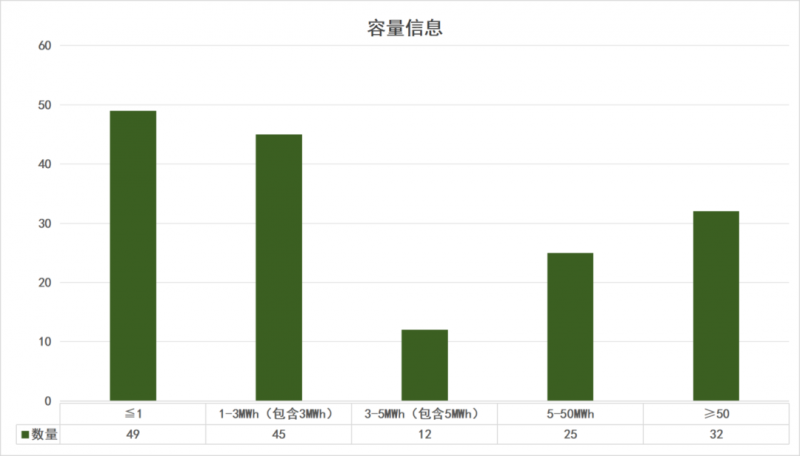

据江苏省5月储能备案数据来看,在项目数量上,对比此前月份而言,整体是减少的,5月可追踪到具体容量信息的有163个,其中容量在小于等于1MWh和1-3MWh之间的项目数量较多,分别为49个和45个;容量在3-5MWh的有12个;5-50MWh的项目有25个。

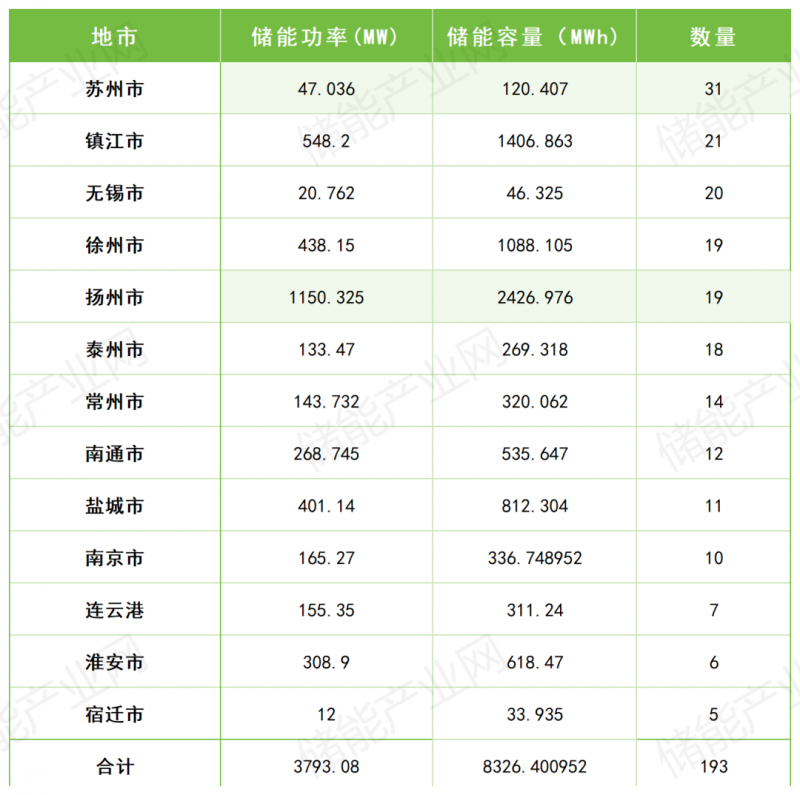

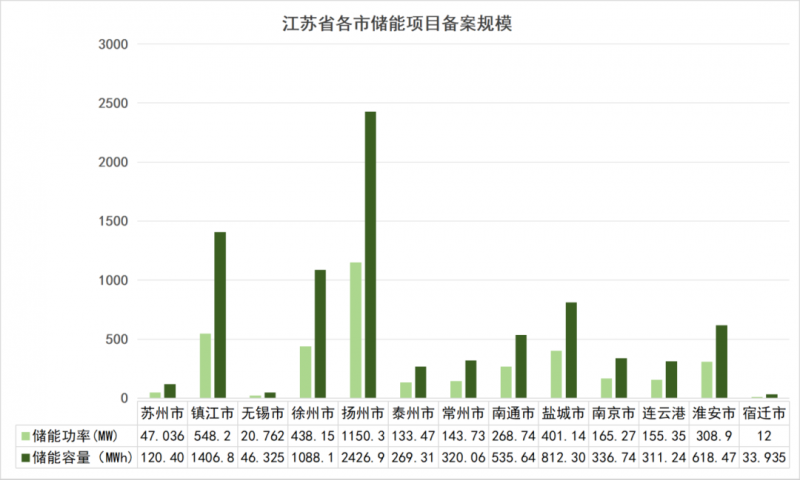

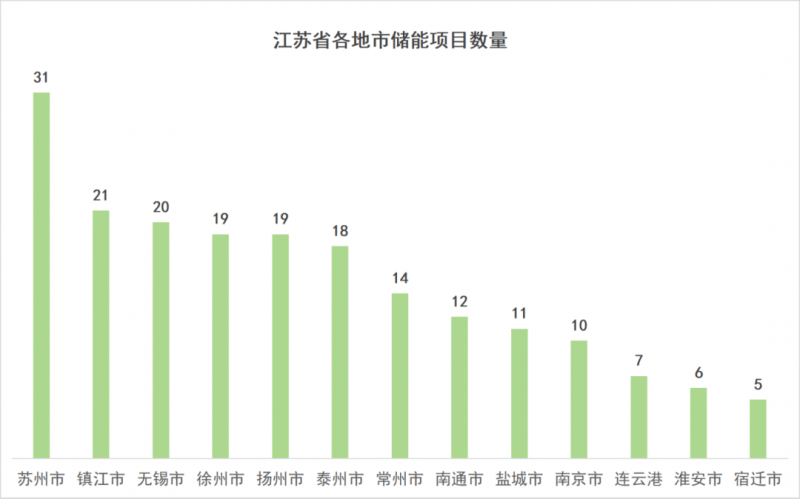

从各地市分布情况来看,在项目数量上,苏州市始终保持首位,共31个备案项目,其次是镇江和无锡。但从项目规模来看,扬州市在备案规模上遥遥领先,备案项目规模超过1.15GW/2.42GWh,随后是镇江和徐州。


另从各市储能备案项目来看,扬州市共有8个百兆瓦时级以上用户侧储能项目备案,镇江、淮安、徐州、盐城等也有多个大型储能项目备案。
部分大规模储能备案项目如下所示:
◎扬州市:江都沿江片区193MW/386MWh分布式储能电站项目、仪征经济开发区汽车产业园174MW/348MWh分布式(用户侧储备)储能电站项目、仪征汽车园160MW/320MWh分布式(用户侧储备)储能电站项目。
◎镇江市:镇江丹阳市310MW/930MWh用户侧分布式储能项目、镇江丹徒西片区179MW/358MWh用户侧储能建设项目。
◎淮安市:淮安盛欣源建设发展有限公司290MW/580MWh用户侧磷酸铁锂储能调峰项目。
◎徐州市:贾汪区工业用电168MW/336MWh用户侧分布式储能电站项目、丰县盛傲新能源科技有限公司100MW/300MWh储能电站建设项目。
