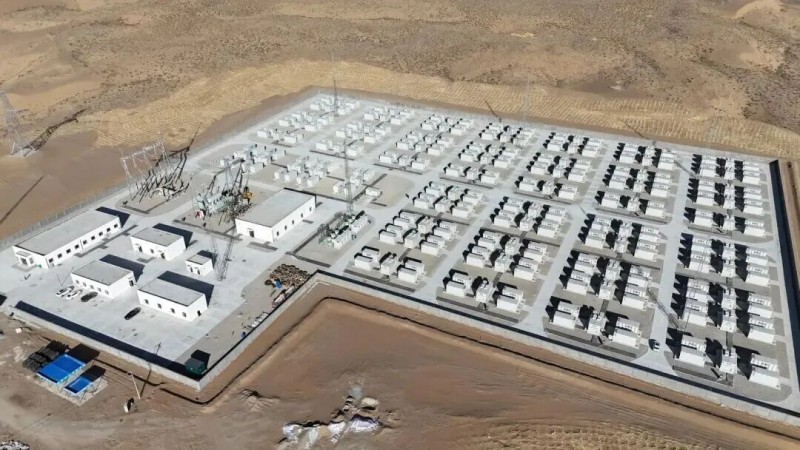

据了解,该项目占地98.43亩,总投资达13.68亿元,项目包括60套5MW/20MWh 储能单元,每套5MW/20MWh 储能单元由1套5MW的PCS升压变换舱和4套5MWh的储能电池集装箱组成。
项目采用12回35千伏汇集线路接入新建的330千伏储能升压站35千伏侧,同步配套变压器、HGIS、避雷器、高压开关柜、SVG柜、通讯柜等电气设备和照明、通风、泵闸等辅助设备。电芯采用磷酸铁锂电池,设计运行寿命20年,循环次数不低于6000次。

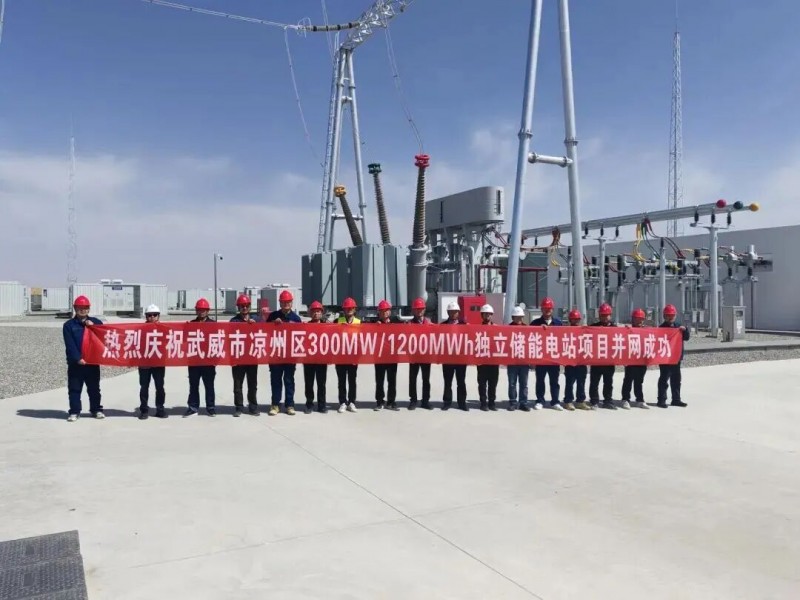

据介绍,该项目于2025年8月开工,项目建设进展顺利,在市、区两级政府及电网的大力支持下,项目于2026年3月31日成功并网。目前正在进行储能区调试及后续涉网试验等工作,计划于今年4月30日前完成商用。
项目正式投运后,接受甘肃电网统一调度,主要用于电网调峰调频、应急备用电源等多项辅助服务,将极大提升新能源发电的配置空间,对促进地区新能源消纳、降低电网负荷压力、维持电网稳定运行、助力能源保供发挥积极推动作用,同时也为构建清洁低碳、安全高效的现代能源体系提供重要示范与实践支撑。
